寒冬攻坚齐奋进 收官决胜战犹酣

发布时间:2025-12-18 08:25 来源:大同日报
| | | |

—国电电力湖东电厂匠心铸造精品工程

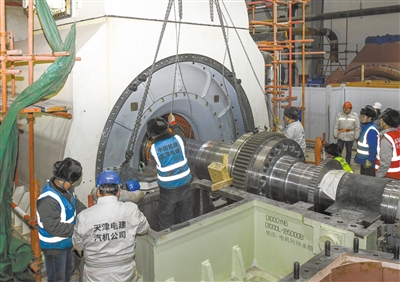

图为发电机转子穿装施工现场。戎禹仁摄

图为发电机转子穿装施工现场。戎禹仁摄

日前,记者一行前往国电电力大同湖东电厂2×100万千瓦“上大压小”项目建设现场,赶赴见证一场被称为重工业“榫卯之舞”的精密作业——发电机转子穿装。车行途中,两座高达210米的间冷塔映入眼帘,在冬日的晴空下巍然矗立,成为这座正在崛起的能源基地的鲜明标志。

进入厂区,记者一行在工作人员引导下乘坐工程电梯登高抵达16.5米汽轮机平台。凛冽寒风从厂房高处掠过,在这里,一场涉及精度与耐力的作业正沉稳推进。

“想象一下,发电机就像一支笔,”汽轮机主管刘元文指着现场的设备向记者介绍,“转子是笔芯,定子是笔杆,我们的任务是把这根长15.04米、重96.6吨的‘笔芯’,毫发无伤地穿进笔杆里,过程中不能有丝毫刮擦。”他进一步阐释,发电本质是能量的逐级转换:燃料在锅炉中转化为高温高压蒸汽,蒸汽推动汽轮机旋转产生机械能,而与汽轮机相连的发电机转子,则在磁场中将机械能最终转化为电能。“转子,就是整个能量转换中最核心的一环。”

低温是此次作业面临的主要挑战。刘元文表示,低温会导致润滑油黏稠度升高、摩擦系数增大,显著增加作业难度和耗时。为此,团队在励端与汽端安排专人全程监测,精细控制穿装过程。从上午8时30分开始,历时7.5小时,转子最终完美就位,现场工作人员脸上露出了欣慰的笑容。“一次成功!”刘元文说,“针对冬季转子穿装,我们提前数月筹备,技术人员反复测算低温对设备精度的影响,制定‘恒温作业’方案,今天作业的顺利完成为机组按期投运奠定了坚实基础。”

“十六载磨一剑,从图纸变为现实,我们每一步都走得坚实。”在国家能源集团国电电力大同湖东公司副总经理王文博的办公室里,墙上悬挂的项目规划图与时间表清晰勾勒出工程建设的脉络与步伐。“项目已累计完成总投资82.69亿元的53%,各项重大节点均按计划稳步推进,”王文博表示,“项目的顺利推进,正是政企共同合作,共商、共建、共享、共融的生动体现,我们的目标,是要将机组打造成一个长周期、稳定、盈利的标杆机组,为大同市的发展贡献实实在在的力量。”

作为国家能源集团与山西省政府深化战略合作的重点项目,该项目计划建设2台100万千瓦超超临界一次再热间接空冷燃煤机组,逐步替代大同第二发电厂6台20万千瓦小机组,从而实现机组容量、能效水平、环保指标的系统性升级。项目投运后,将作为大同-怀来-天津北-天津南特高压输电通道配套支撑性电源,通过外送通道向京津唐负荷中心稳定供电,预计年发电利用小时数约4500小时,每年可输送清洁电能约90亿千瓦时,为区域电力保障和能源结构优化提供坚实支撑。

“质量是工程的灵魂,尤其在冬季施工中更是如此。”王文博介绍,眼下正值项目决胜收官的关键时期,面对严寒挑战,项目团队从锅炉、汽机、电热、土建、焊接、安全等方面编制了系统的冬季施工方案,明确各分项工程的质量控制标准、技术措施和责任分工,以精细化管控筑牢质量生命线。针对土建收尾、管道焊接等关键环节,项目落实了专项保障措施:混凝土施工通过优化配比、添加防冻剂、覆盖保温材料与专人测温保证浇筑质量;管道焊接采用“预热焊接+后热保温”工艺,有效控制焊接应力与裂纹产生。目前,关键部位焊接无损检测合格率达99.7%以上,为工程整体质量奠定了坚实基础。

项目不仅追求工程质量的高度,更注重民生关怀的温度。王文博为记者算了两笔账:一笔是“发展账”——项目建成投产后,预计每年可拉动地方GDP约28亿元,为区域经济注入持续动能;另一笔是“民生账”——建设期间带动就业2600余人,其中近半数为本地务工人员,投运后还将创造绿化、运维等长期就业岗位,并为大同提供大面积集中供暖,切实提升民生福祉。“过去很多工友要外出务工,如今在家门口就能参与这样的重点项目,大家心里都攒着一股劲,想要为大同建一座一流的电厂。”王文博感慨道。

在这场与严寒搏击的攻坚战中,每一道严丝合缝的焊缝、每一次精准无误的吊装,都凝结着技术与匠心,更映照着建设者战胜寒冷、决胜收官的信念与担当。这不仅是一座电厂的升级改造,更承载着大同这座能源重镇迈向清洁高效、绿色低碳未来的坚定步伐。寒冬淬炼,锻造精品;奋战正酣,决胜在望。这里即将输出的不仅是澎湃电能,更是一个温暖、可持续发展的明天。
