标题: 同热三期项目厂用电受电圆满完成
文号:
时效:

同热三期项目厂用电受电圆满完成

发布时间:2026-08-20 07:30 来源:大同日报
| | | |

正式迈入生产调试新阶段

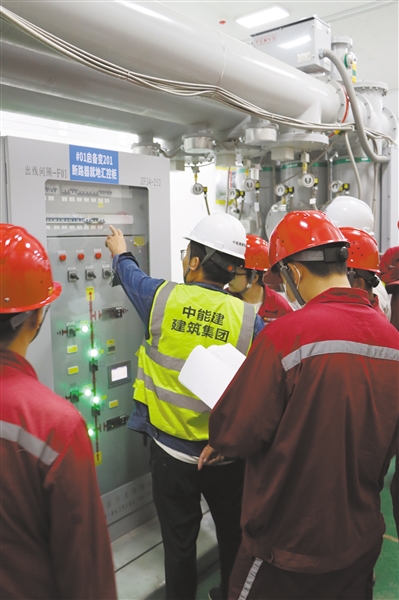

图为工作人员现场查验各项技术参数。贾晓龙摄

图为工作人员现场查验各项技术参数。贾晓龙摄

继本月初1号机组汽轮机扣缸作业一次成功后,近日,晋北能源同热三期2×100万千瓦煤电项目建设再次迎来重大关键节点,项目厂用电受电工作顺利完成,相关设备运行平稳,各项技术参数达标,标志着项目正式由基建安装阶段转入生产调试阶段,为机组后续各项调试工作、整套启动试运筑牢电力基础。

厂用电受电是大型煤电项目建设承上启下的核心里程碑。厂用电系统成功带电后,现场各类辅机设备、控制系统方可开展通电调试,是机组顺利启动投产不可或缺的前置条件。本次受电工作流程复杂、技术标准高、安全管控要求严,涉及多专业协同、多工序衔接,对人员操作、设备状态、电网配合均提出极高要求。

同热三期项目部相关负责人介绍,为保障本次受电任务一次成功,项目各参建单位提前统筹谋划,细化完善受电专项方案与应急处置预案。工程管理部、发电运行部联合总包单位组建专项工作小组,严格按照电网启动方案有序组织各项作业。正式操作前,工作人员全面完成电气设备交接试验、现场验收工作,确认所有设备处于冷备用状态,精准核对线路、开关、启备变保护定值,校验相序相位,扫清各类安全隐患。

在受电实施全过程,现场人员严守安全操作规程,规范开展各项操作。作业人员依次完成刀闸合入、母线及线路充电、多次拉合试验,有序开展1号启备变五次冲击合闸试验。经持续监测,设备冲击试验无异常现象,随后顺利完成保护向量测试校验,最终退出临时保护、正式保护投入以及电网运行方式切换,圆满实现厂用电系统顺利受电。厂用电受电顺利完成,吹响了项目全面调试的冲锋号。

下一步,同热三期项目全体建设者将紧紧锚定机组按期投产总目标,倒排工期计划,挂图作战推进各项任务。项目团队将持续绷紧安全生产这根弦,从严抓好工程质量管控,高效推进后续系统调试、隐患缺陷治理、整套启动试运等重点工作。同热三期2×100万千瓦煤电项目建成投产后,将进一步强化晋北地区电力保供能力,优化区域能源结构,助力能源绿色低碳转型,为地方经济高质量发展提供稳定可靠的能源支撑。
